发布日期:2026-10-28 浏览次数: 作者:小莱
北京集装箱模块房的搭建周期通常在2-7天之间,常规项目约3天可交付。具体受定制程度、项目规模、审批进度等因素影响,不同厂商排名情况需要根据实际情况进行确认,若场地已具备进场条件、设计已定稿,北京集装箱模块房本地常规项目可稳定控制在2天左右;需紧急使用时可加快整体进度。
前提条件:需要基础已提前做好、场地通路畅通、水电接口到位;以下周期不含手续报批时间。
一、现货租赁箱
法利莱、中浩等品牌在北京有库存,适合普通工地临建、临时办公室和宿舍。
|
规模
|
现场完工周期
|
说明
|
|
单箱
|
当天送货,1天内可用
|

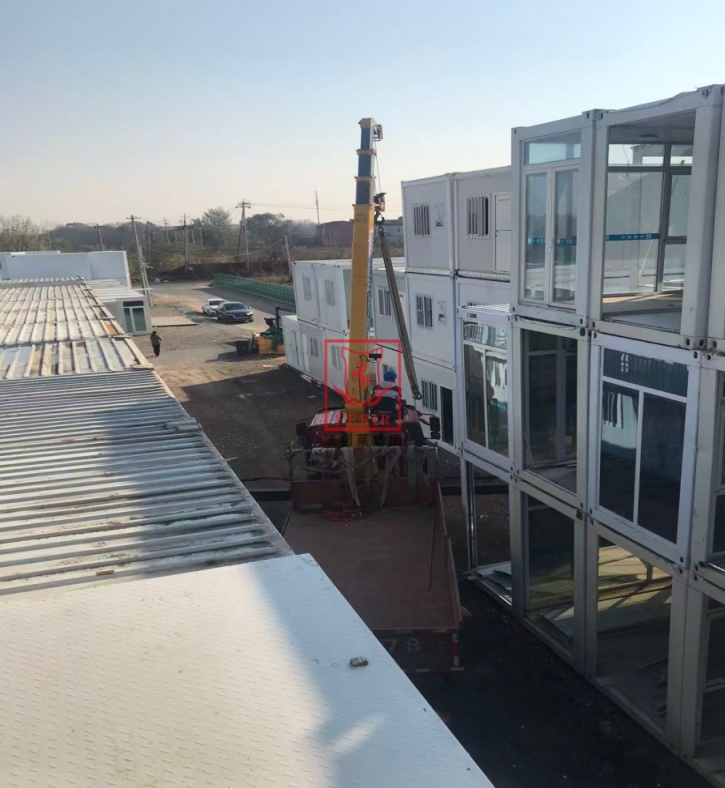

单箱吊装约十几分钟至1小时,接通水电即可投用
|
|
中小型项目部
|
2~4天
|
吊装 + 联缝 + 水电接驳
|
|
大型营地
|
5天 |
吊装 + 联缝 + 水电 + 消防收尾
|
租赁箱通常包含箱体主体、门窗、基础照明和开关插座;空调、床、柜子等家具家电需另行租赁或采购,这部分可与吊装同步进场,不额外占用工期。
二、全新打包箱采购
工厂预制生产,标准配置与定制款周期差异较大。
2.1 标准配置、常规尺寸
标准配置包含:50mm厚岩棉夹芯板墙体、双层彩钢顶、塑钢门窗、PVC地面、LED照明、标配开关插座。箱体外尺寸通常为3m×6m×2.8m,内部净空约2.5m。
2.2 深度定制
异形箱体、大落地窗、独立卫浴、两层以上复杂连廊、特殊防火保温要求等:
工厂生产:15~30天
整套落地:25~40天
2.3 高端文旅/商业模块
方案设计+深化+定制生产,普遍需要30~60天。
这类模块房定位为永久性或半永久性建筑,而非工地临建。
典型项目包括:网红商业街、咖啡茶饮店、售楼处接待中心、民宿客房、园区展厅等。由于涉及外立面造型、室内精装修、中央空调或地暖、消防验收等环节。
采购建议:如果项目工期紧张但又需要较好的外观,可以选择"标准箱外壳+外立面二次装饰"的折中方案,既节省生产周期,又能达到较好的视觉效果。
三、容易拖工期的关键因素
水电接驳条件:如果现场没有现成的水电接口,需要从远处拉管线或申请临时用水用电,可能额外增加3–7天。正式临电申请流程较长,建议提前与物业或供电局沟通。
场地回转空间不足:箱体运输需要17.5米平板车进场,吊车作业需要至少6米×8米的回转区域。如果场地狭窄、需要倒车多次或在室内作业,吊装效率会大幅下降。
北京各区域限行差异:五环内白天(6:00–23:00)禁止货车通行,箱体运输只能安排在夜间或凌晨进场;通州副中心、亦庄开发区等区域也有各自的货车管制规定。运输时间受限会直接拉长整体安装周期。
冬季施工限制:北京11月中旬至次年3月上旬为冬季施工期,户外焊接、密封胶施工、水电管线打压等工序在低温下效率降低,部分工序需采取保温措施,工期可能延长20%–30%。
验收与消防整改:大型营地(超过100人居住)需通过消防验收,若疏散通道、灭火器配置、应急照明不达标,整改可能额外占用5–10天。
四、缩短搭建周期的实操建议
基础与下单同步推进:先确认箱体尺寸和布局,提前做基础;不要等箱体生产完才开始做场地基础,这是最常见的时间浪费。
租赁优先于采购:如果项目周期在2年以内,租赁现货比全新采购快1–2周,且省去了后期回收拆除的麻烦。
图纸一次确认到位:在下单前把隔断数量、门窗位置、水电点位、空调机位全部确认好,生产中途改图纸是延期的最大元凶。
提前协调运输与吊装:五环内项目提前与厂家确认夜间运输时段,吊车和工人提前预约,避免箱体到了但吊车排不上。
水电接口提前接好:现场临电临水在箱体进场前就接驳到安装位置,箱体就位后当天就能接电,不占用安装工期。
选择不同厂商的集装箱模块化房屋,在安装的过程中,时间因自身的不同,都会出现差别,排名的作用只是在各位有一定的基础了解,实际在购买中,还是要根据自身实际情况,进行挑选,不能因为安装问题就影响到后期的整体使用。
顺义区李桥镇李桥中学对面多氏钢结构院内
电话:156-0095-5333
昌平区马池口镇马池口村委往西200米
电话:185-1921-9333
大兴区魏善庄镇东枣林中糖物流园往东100米
电话:185-1921-9333
北京市房山区良乡镇张谢村西大街北面
电话:156-1010-9333
廊坊市霸州市华兴太阳能模具厂(裕华东道北)
电话:186-1847-9982
天津市东丽区津北公路小红桥
电话:133-1130-3238
天津市中心大道与东五道交口
电话:132-6415-6180
